江蘇 CPVC電力管預埋施工方案
一、電纜護管溝槽、電纜井基礎坑開挖
1.與其他專業協調,確定電纜護管溝槽位置;盡量避免與其他管線沖突:交叉時分層布置,平行時有間距,且符合規范與設計要求。
2.與土建協調,測定開挖區域地坪標高,確定溝槽、基礎坑開挖深度。
3.測定好線路走徑,撒灰線,控制水平偏差。
4.開挖時,適時測量挖深控制豎直偏差。
5.機械開挖工作期間,禁止人員進入機械臂活動區域,防止人身傷害。
6.溝槽、電纜井基礎坑壁適當放坡,防止塌方。溝槽邊坡坡度1:0.5,基礎坑邊坡坡度1:0.7。
7.溝槽開挖后,清理、平整,不允許有固體建筑垃圾。
8.電纜井基礎坑機械開挖到距離要求深度20cm時,換為人工開挖,保留基礎底原狀土層。當基礎土層地基承載力特征值達不到130K時,采用小型機械夯實,達到設計要求,防止沉降。
9.施工期間若有雨水、污水流入,及時抽取清除。
二、江蘇CPVC電力護管敷設
1.材料檢查: cpvc 電力管道施工前應先檢查所選管材與管件規格是否相符。外觀結構特征明顯、顏色一致、內外壁光滑平整;管材不得有裂縫、凹陷及可見的缺損;管端面不得有損壞、裂口、變形等缺陷。管材的端面應平整且與管中心軸線垂直,管材長度方向不得有明顯彎曲現象。
2.根據設計圖紙,所敷管組根據設計采用2X2排放,管頂至地面應不小于1m。
3.承插口管的安裝應將插口順穿纜方向,承口逆穿纜方向。

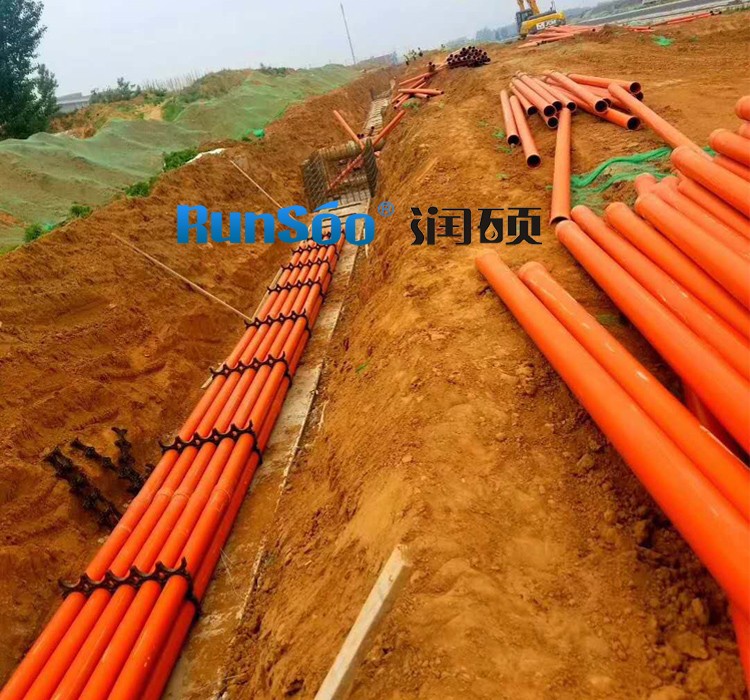

4.管卡的配置:管卡距接頭處1.0m,中間部分管卡間距2.0m。
5.如須鋸管,鋸口端面應平整垂直,不得歪斜。
6.安裝工作暫停或休息時,管口須用管堵塞住,以防不潔之物滲入管內,影響穿纜。
7.管道安裝時可同時預留一根鐵絲在管內,以便穿管敷設電纜施工。
三、回填
1.從管底到管頂以上0.3m范圍內的溝槽回填采用人工回填。且回填土必須滿足下述條件:
①不存在粒度大于20mm以上的石塊;
②沒有大于礫石兩倍大小的堅硬土塊;
③沒有凍土;
④沒有有機質材料;
⑤沒有廢舊輪胎、玻璃片或金屬品之類垃圾廢渣;
⑥規定的夯實處,原土一定要為粒狀土。
2.溝槽回填從管底基礎部位開始到管頂以上0.7m范圍內,必須用人工回填, 嚴禁用機械推土回填。管頂0.7m以上部位的回填,可采用機械回填,從管道軸線兩側同時回填、夯實或碾壓。
3.敷設多層管材時,必須先配裝完第一 層管回填夯實后,方能配
裝第二層管材,然后在回填夯實,直至多層。
4.為了達到最佳夯實度,必要時可酌予灑水。
